北谷町「桑江二世帯の家」
3階床スラブコンクリート打設から順調に工程も進み、
先日、北谷町「桑江二世帯の家」がR階上棟いたしました。
施主 N 様、上棟おめでとうございました。

工事進捗報告。

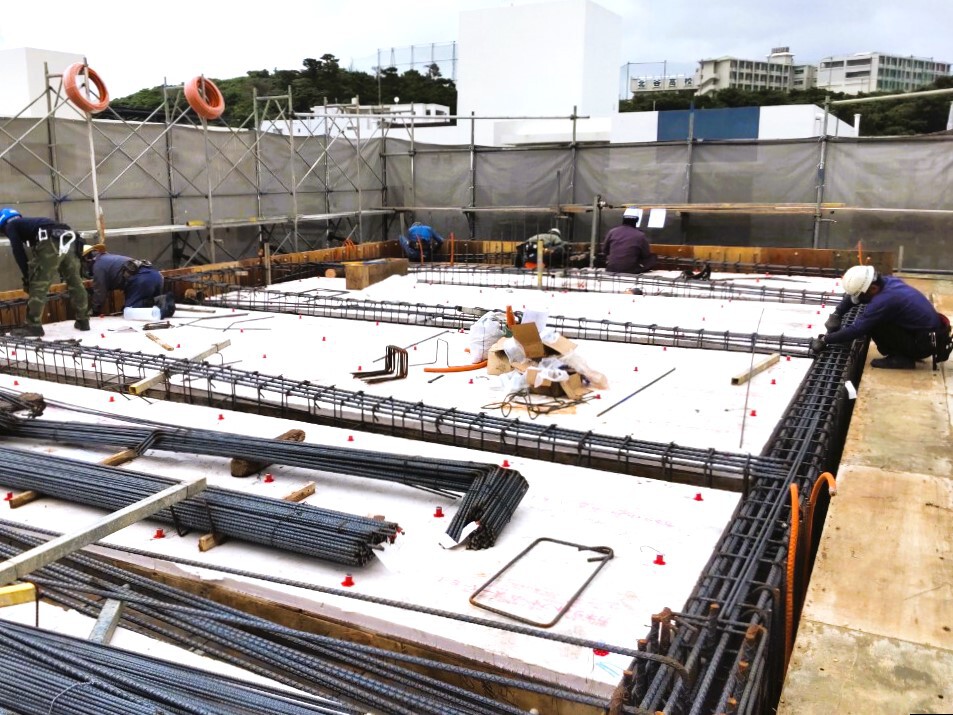

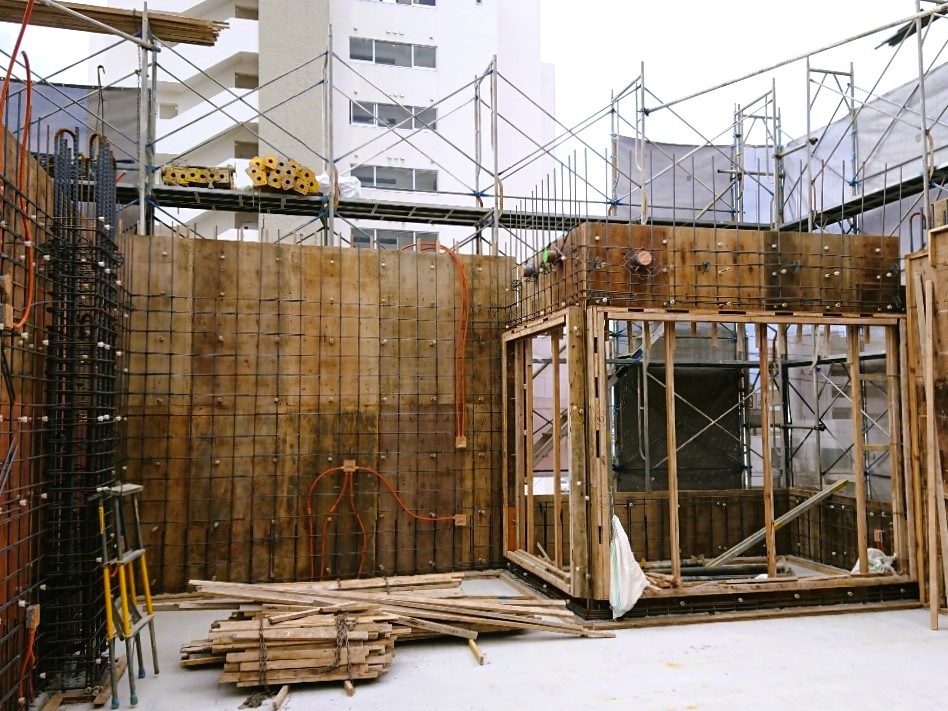

3階柱の鉄筋の配筋を終え、型枠が搬入され建込みが開始しました。

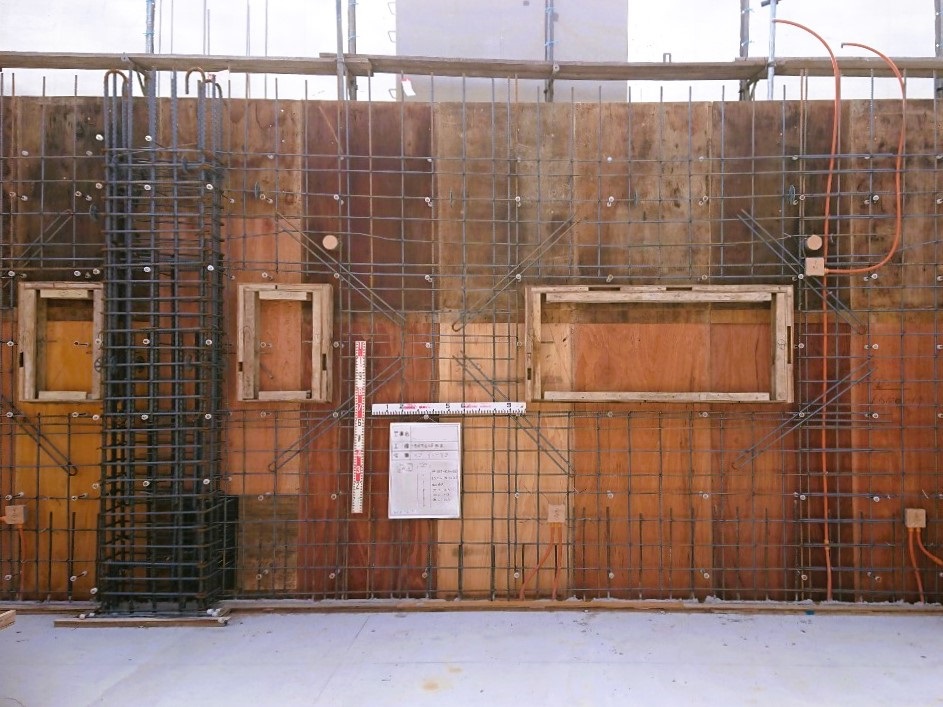

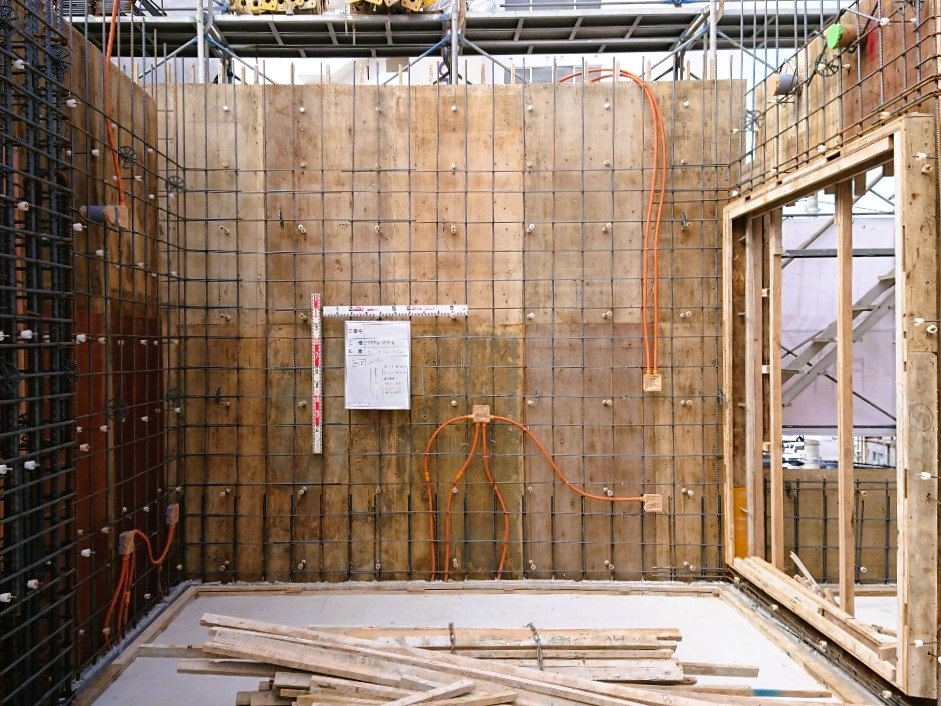

型枠建込み後、壁配筋・電気設備配管へと進みます。


「社内検査」をおこない鉄筋の施工状況、
給気口や換気口のスリーブ位置・開口補強筋の設置確認します。



是正箇所の修正を終え、社内検査は終了。

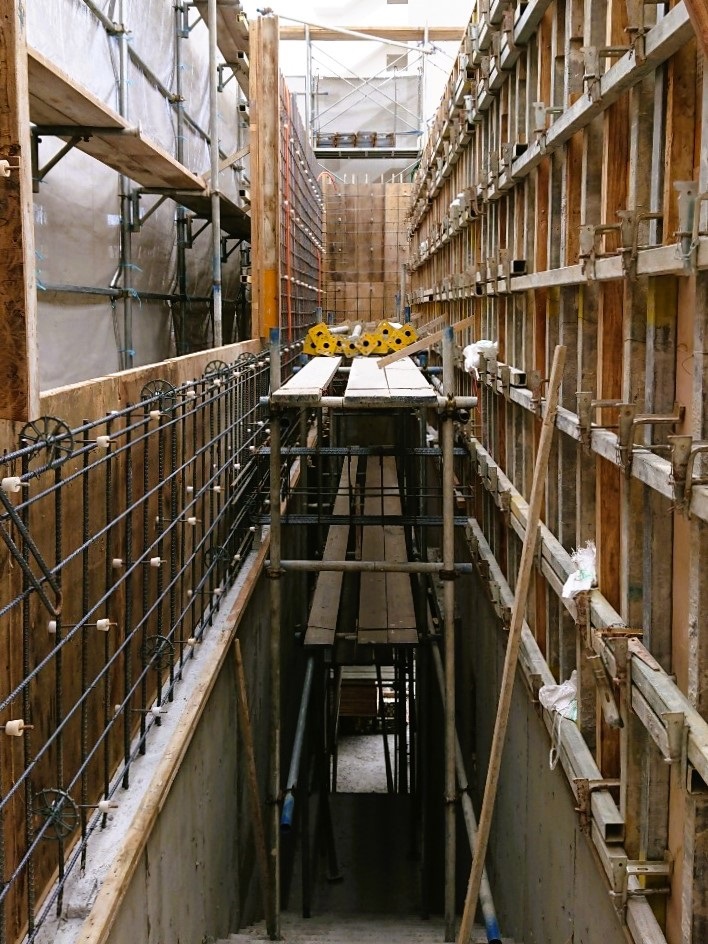

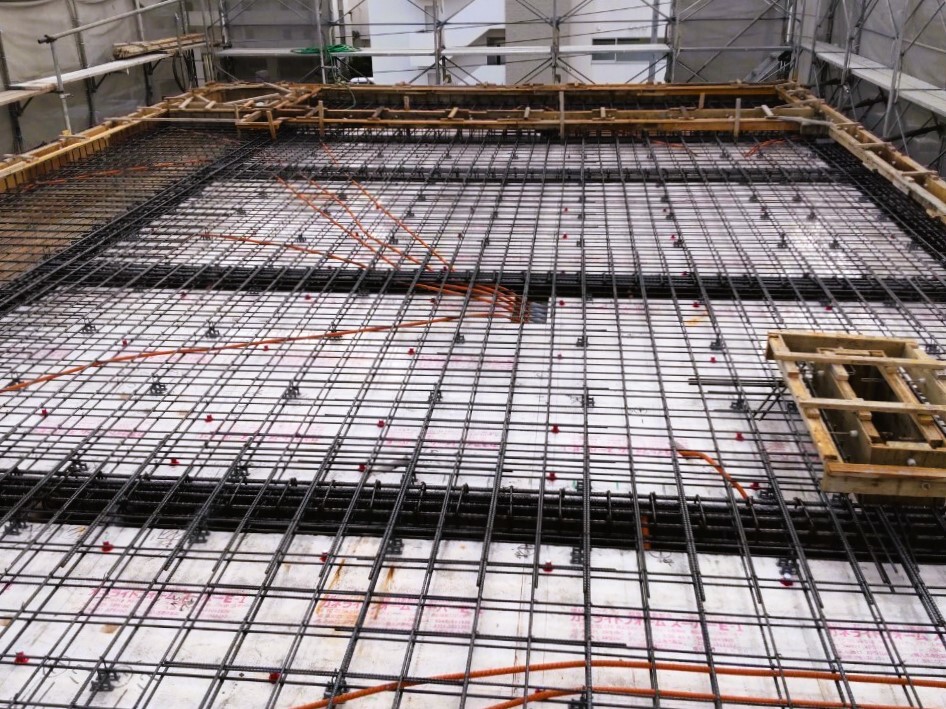

型枠建込み、50㎜厚の断熱材を敷設し、
スラブ鉄筋工事へと工程は進みます。



パラペット吊り枠の施工も終了し、社内検査をおこないました。
図面通りに施工しているかスケールを用いて確認、
次に継手定着寸法・かぶり寸法を確認します。




是正箇所の修正を終え、社内検査は問題なく終了。

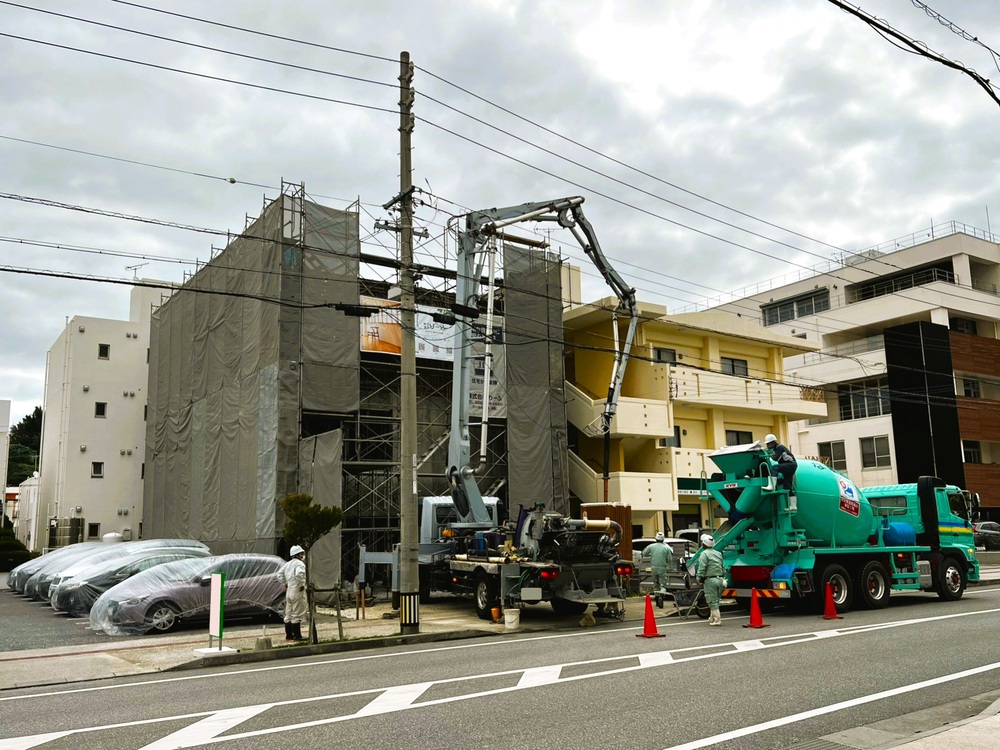

打設当日
打設当日、枠内の水湿しも完了し、
圧送車の設置、打設機材の準備を整えます。

コンクリートミキサー車が到着し、
まずは品質確認のためコンクリートを採取します。

スランプ値、空気量、塩化物量、
コンクリート温度の測定、受入れ検査開始です。

コンクリート強度が設計図書と相違ないか受入確認、
テストピースの採取も完了し、受け入れ検査は問題なく終了。
打設開始です。
1スパンごとに壁、梁からコンクリートを打込み、
密実なコンクリートに仕上げるため
上部と壁からバイブレーターを使用し締め固めます。

型枠を叩きながら充填を確認し、
打ち込んだコンクリートを壁の隅々まで届けます。

スラブコンクリートの左官工事は、トンボでならした後、
時間をかけて徐々に鏝をあて、機械左官へと進み、
最終金ゴテ仕上げまで進みます。


打設は無事に終了しました、職人の皆さんお疲れ様でした。
打設終了後は、
お施主様に、ご準備いただいたお食事をいただきました。
ひと仕事終えた職人さんの労をねぎらう、お祝いのご馳走です。

N 様、当日はお忙しいところ、お食事をご準備いただき本当にありがとうございました。
ご馳走様でした。
次工程は型枠解体・仕上げ左官補修、外部建具建込み、
内部仕上工事へと進捗してまいります。
これからしばらくは養生期間となります。
次工程も引き続き注意深く丁寧に工事を進めてまいります。
施主N様、この度は上棟おめでとうございました。
LINEでのお問い合わせは、
「友だち追加」をしてご連絡いただけますと
個別のご対応が可能となります。

Instagramにて
完成見学会の会場ウォークスルーなども公開中です。
併せて閲覧・フォローをお願いいたします。
